กทม.เปิดรับขยะเตรียมทดสอบระบบโรงงานกำจัดมูลฝอยผลิตพลังงานไฟฟ้า 1,000 ตัน ศูนย์กำจัดมูลฝอยอ่อนนุช ภาพรวมการก่อสร้างคืบหน้าแล้ว 87.75%

วันที่ 20 มีนาคม. 2569 เวลา 15:09 น.


กทม.เปิดรับขยะเตรียมทดสอบระบบโรงงานกำจัดมูลฝอยผลิตพลังงานไฟฟ้า 1,000 ตัน ศูนย์กำจัดมูลฝอยอ่อนนุช ภาพรวมการก่อสร้างคืบหน้าแล้ว 87.75%

(20 มี.ค. 69) เวลา 09.30 น. นายจักกพันธุ์ ผิวงาม รองผู้ว่าราชการกรุงเทพมหานคร ลงพื้นที่ติดตามความคืบหน้าโครงการกำจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้าขนาดไม่น้อยกว่า 1,000 ตัน/วัน ศูนย์กำจัดมูลฝอยอ่อนนุช ซึ่งเป็นการติดตามโครงการก่อสร้างต่อเนื่องจากวันที่ 11 มี.ค. 69 ที่ผ่านมา โดยมี นางสาวปาจริยา มหากาญจนะ รองผู้อำนวยการสำนักสิ่งแวดล้อม พร้อมด้วยคณะผู้บริหาร ข้าราชการ และเจ้าหน้าที่สำนักสิ่งแวดล้อม ผู้แทนบริษัท นิวสกาย เอ็นเนอร์จี (แบงค็อก) จำกัด และหน่วยงานที่เกี่ยวข้อง ร่วมลงพื้นที่และรายงานข้อมูล ณ สถานที่ก่อสร้างโรงงานภายในศูนย์กำจัดมูลฝอยอ่อนนุช เขตประเวศ

โครงการกำจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้าขนาดไม่น้อยกว่า 1,000 ตัน/วัน ศูนย์กำจัดมูลฝอยอ่อนนุช บนพื้นที่ 30 ไร่ ดำเนินการโดยบริษัท นิวสกาย เอ็นเนอร์จี (แบงค็อก) จำกัด เริ่มก่อสร้างเมื่อวันที่ 19 กุมภาพันธ์ 2567 กำหนดแล้วเสร็จวันที่ 14 พฤศจิกายน 2569 รวมระยะเวลาก่อสร้าง 1,000 วัน โดยบริษัทฯ เป็นผู้รับผิดชอบเงินลงทุนและการบริหารโครงการในรูปแบบ BOT ตั้งแต่ออกแบบ ก่อสร้าง ติดตั้งเครื่องจักร และเดินระบบกำจัดมูลฝอย เป็นระยะเวลา 20 ปี กรุงเทพมหานครกำหนดแผนพัฒนาการกำจัดขยะมูลฝอย โดยนำขยะมูลฝอยมาเปลี่ยนรูปเป็นพลังงาน เพื่อลดปริมาณการกำจัดขยะด้วยวิธีการฝังกลบ ในรูปแบบโครงการจ้างเหมาเอกชนกำจัดมูลฝอยด้วยระบบเตาเผามูลฝอย ขนาดไม่น้อยกว่า 1,000 ตัน/วัน

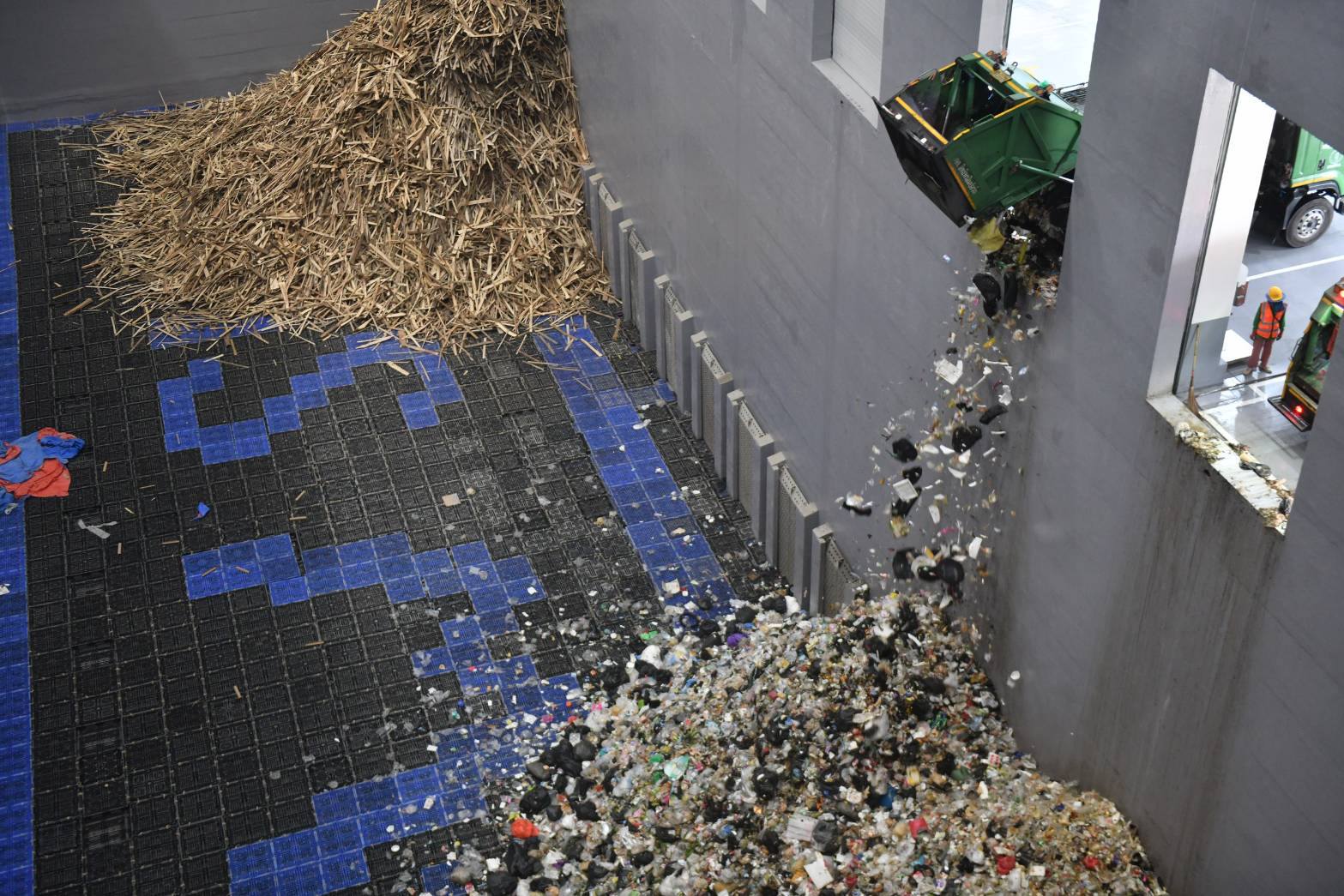

โดยขยะมูลฝอยจะถูกจัดเก็บรวบรวมและนำมาเทในบ่อรับขยะภายในอาคารระบบปิด พักไว้ประมาณ 3–5 วัน เพื่อลดความชื้นลงเหลือประมาณ 35% จากนั้นใช้เครนคีบขยะเข้าสู่เตาเผาแบบตะกรับ (Stoker Type) ควบคุมอุณหภูมิให้คงที่ประมาณ 850–1,100 องศาเซลเซียส โดยนำความร้อนที่ได้ไปต้มน้ำให้เกิดไอน้ำแรงดันสูง ผ่านกังหันไอน้ำ (Turbine) เพื่อแปลงเป็นพลังงานไฟฟ้าด้วยเครื่องกำเนิดไฟฟ้า กำลังการผลิต 30 เมกะวัตต์

ทั้งนี้ รองผู้ว่าราชการกรุงเทพมหานคร พร้อมคณะฯ ได้เดินตรวจความเรียบร้อยในการติดตั้งอุปกรณ์ต่าง ๆ บ่อรับขยะ เครนคีบขยะ ห้องขับเครน ห้องควบคุมระบบ โดยมอบหมายให้สำนักสิ่งแวดล้อมติดตามโครงการกำจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้าขนาดไม่น้อยกว่า 1,000 ตัน/วัน ศูนย์กำจัดมูลฝอยอ่อนนุช อย่างต่อเนื่อง พร้อมรายงานความคืบหน้า รวมถึงปัญหาและอุปสรรคในการดำเนินงานเป็นระยะ จากการสอบถามบริษัทผู้รับจ้าง

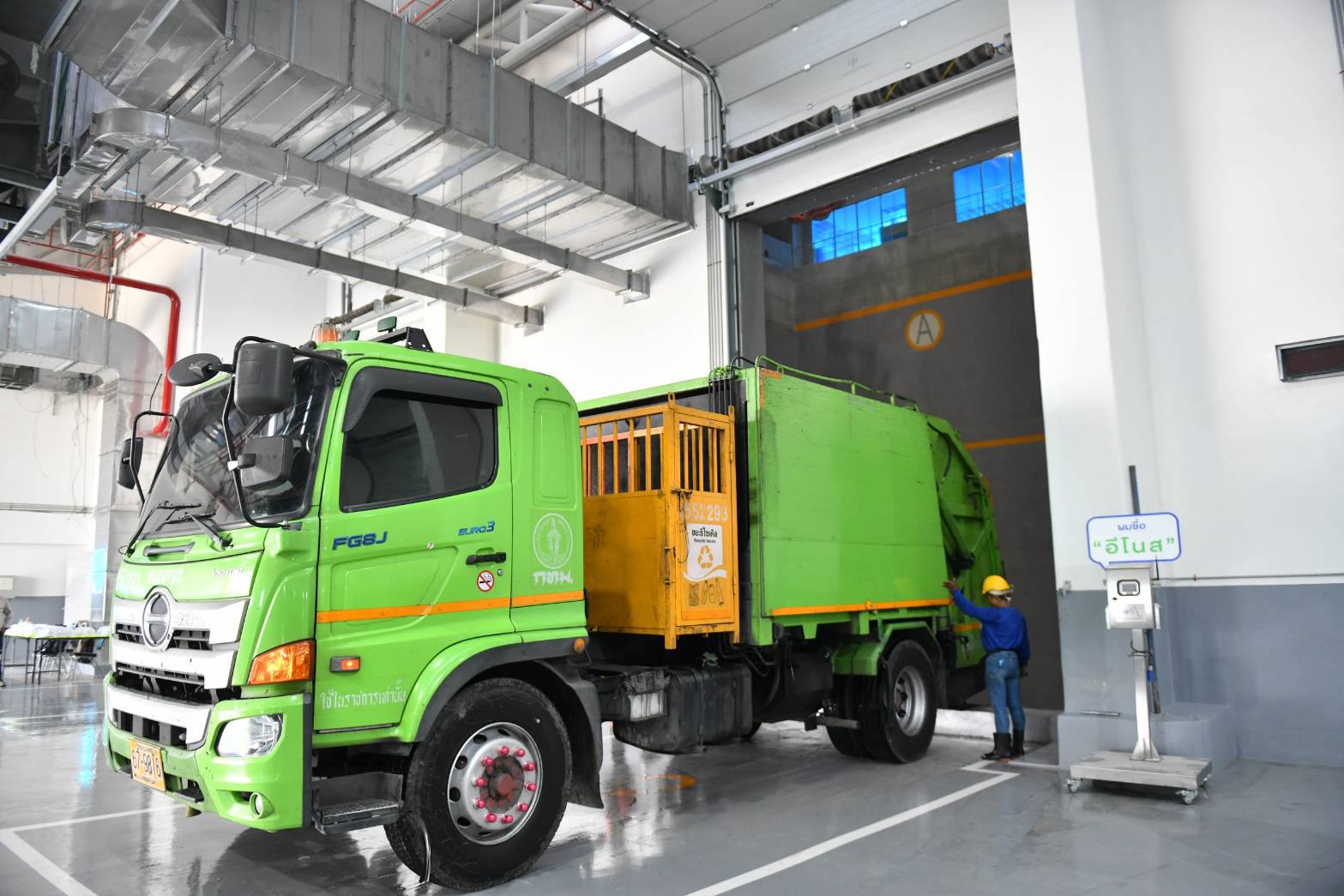

ปัจจุบันโครงการมีความคืบหน้างานสะสมตามแผน 88.13% และความคืบหน้างานสะสมที่ดำเนินการได้จริง 87.75% ในส่วนของอาคารหลัก อยู่ระหว่างการทดสอบเครื่องจักร งานติดตั้งเครนคีบขยะ งานติดตั้งควบคุมห้องขับเครน งานทดสอบระบบห้องควบคุมส่วนกลาง การทดสอบการอุ่นเตาของเตาเผาที่ 1 และเตาเผาที่ 2 ส่วนอาคารประกอบงานตาชั่ง มีการทดสอบจากกรมช่างตวงวัดจากกระทรวงพาณิชย์ โดยเปิดรับขยะตั้งแต่วันที่ 20 มีนาคม 2569 เพื่อเตรียมทดสอบระบบเตาเผา คาดว่าโครงการดังกล่าวจะแล้วเสร็จตามกำหนดสัญญาในปี 2569
